工厂中央空调安装方案,安装步骤流程及注意事

作者:admin 日期:2017-12-07 14:36 关键词:工厂中央空调,中央空调,中央空调安装

近期相信大家都对“工厂中央空调安装方案,安装步骤流程及注意事”这个话题比较感兴趣,要想知道这个话题答案,那么我们首先要了解一些与之相关的内容,小编精心整理了该话题的相关内容,那么下面就让小编带大家一起了解一下吧!

  工厂中央空调一般是在车间里安装,涉及到工厂加工以及员工工作内容及上下班等问题,其安全性、专业性以及特殊情况处理等问题都有着极其严格的工艺要求,本方案以某工厂施工方案为例,给大家简单介绍工厂中央空调安装方案。

  一、 施工技术措施

  1、 设备安装

  1.1 主机房设备安装

  1.1.1 主机房设置两台螺杆式水冷机组,六台水泵,两台 冷却泵。屋顶设三台冷却塔。

  1.1.2 设备在安装时,必须先复核基础尺寸,检查预留洞孔,核实正确后方可进行安装。

  1.1.3 设备运往现场后,可直接用吊车吊至基础附近,然后采用专业工具将设备送至基础上,并按规范要求安装减振装置或直接装减振垫板。静止设备、传动设备均由钳工进行找平找正工作。

  1.1.4设备安装过程中,应注意设备配管口封闭,以免有脏物进入设备。

  1.2 送风设备的安装

  1.2.1 风机盘管、空调风柜,新风机均为车间送风设备,应先进行外观检查和临时水电检验,合格后方可安装。

  1.2.2 对于风机盘管,新风机等,采用膨胀螺栓加可调节吊杆悬挂在天花板下。并在联接点加设减振垫片。

  1.2.3 对于落地式的柜机应检查基础的平整,柜机安装应稳定,并设置20mm厚橡胶防振垫。

  1.2.3 送风设备安装应有1%的坡度,以保证凝结水的畅通。

  2. 管道的安装

  2.1 水系统管道的安装

  2.1.1 水管安装前,必须检查设备安装是否符合要求,并清除浮锈、脏物,待达到要求后方可进行安装。

  2.1.2 管道安装要求简洁、美观,尽量减少弯头,高点必须设放气装置,低点须设泄水装置。

  2.1.3 管道安装须有一定的坡度,特别是冷凝水管,顺坡坡度不小于3/1000。

  2.1.4当管径>150mm时,应采用无缝钢管,用焊接链接;当管径<150mm时,采用镀锌钢管,连接方式采用焊接或丝口连接。

  2.1.5 管道支架形式及间距应严格按图纸中要求布置。采用封闭式木垫支架,切不可使管道与钢支架直接接触。

  2.1.6 管道与设备连接处全部为软连接。

  2.1.7 管路上的阀门、软接头等管道附件安装必须经过现场试压合格。

  2.1.8 管道穿墙、穿楼板,必须使用比管道大2#或2#以上的套管,且保证同心性,保证以后保温的合理空间。另外,管道与管道之间,管道与建筑物之间必须保证有效的保温距离。

  2.1.9 管道安装完毕,必须对管道进行清洗,并进行管道的强度试验及严密性试验。

  2.1.10 管道压力试验采用水或压缩空气作介质,强度试验时取最不利点工作压力的1.25倍作试验压力,保持10分种,以压力表不下降,无漏点,及目测管道无变形为合格;严密性试验时,将强度试验压力降至工作压力,保持24小时,压力不超过0.05Mpa,外观检查管子连接处、管件、阀门等均无渗漏现象,为试验合格。

  2.1.11 冷凝水管采用PVC管道,试水试漏时,应打开设备的放气装置,让水充满整个PVC管道,持续24小时,以管道无渗漏,设备凝结水盘不承水为合格。

  2.2 风系统的安装

  2.2.1 风管采用优质镀锌铁皮制作,进行工厂化预制。

  2.2.2 风管法兰紧固螺栓的间距不大于150mm,风管及管件的制作应采用咬接或铆接,风管法兰垫片采用5mm厚橡胶板或石棉橡胶板。

  2.2.3 风管尺寸大于800mm时,按规范要求进行加固处理。

  2.2.4 风管不得有横向拼接缝,尽量减少纵向拼接缝,矩形风管底边宽小于800mm时,其底边不得有纵向拼接缝。

  2.2.5 风管板材的拼接采用单咬口,圆形风管的闭合缝采用单咬口,弯管的横向缝采用立咬口,矩形风管转角缝采用转角咬口、联合角咬口或按扣式咬口,上述咬口缝处都必须涂密封胶,贴密封带。

  2.2.6 风管内表面必须平整光滑,不得在风管内加骨架及加强筋,以免增加风管的阻力。

  2.2.7 金属风管与法兰连接时,风管翻边应平整并紧贴法兰,宽度不应小于7mm,翻边处裂缝及孔洞应涂密封胶。

  2.2.8 中效过滤器后的风管法兰铆钉缝处应涂密封胶,涂密封胶前应清除表面的油污及脏物。

  2.2.9净化空调系统风管安装清洗后,必须进行漏风试验,测漏风率时,应对所有密封处作全面检查,保持静压1000Pa;洁净度等于或高于1000级的系统,漏风率不应大于1%,洁净度低于1000级的系统,漏风率不应大于2%。

  2.2.10 风管上所有阀门应安装在易于操作的地方,防火阀易熔片在系统安装完毕后装入。

  2.2.11 风管与设备连接处,必须使用帆布软接头。

  3.系统的防腐保温

  3.1 试压、试漏检验合格后,进行防腐保温工作。

  3.2 整个系统除镀锌材料外,其它钢管、管架等应严格进行防腐。

  3.3 保温不良引起冷凝水“结露”是空调的通病,系统使用保温材料缠紧裹严,避免“漏风”,接头应采用搭接错缝的形式,杜绝有丝毫的空气与管道进行接触。另处,管道使用的隔热材料及风管使用隔热材料粘紧裹严,按照厂方所的技术要求操作。

  二、 施工程序与劳动力布置

  1、 整个空调安装工程可按如下程序进行施工。

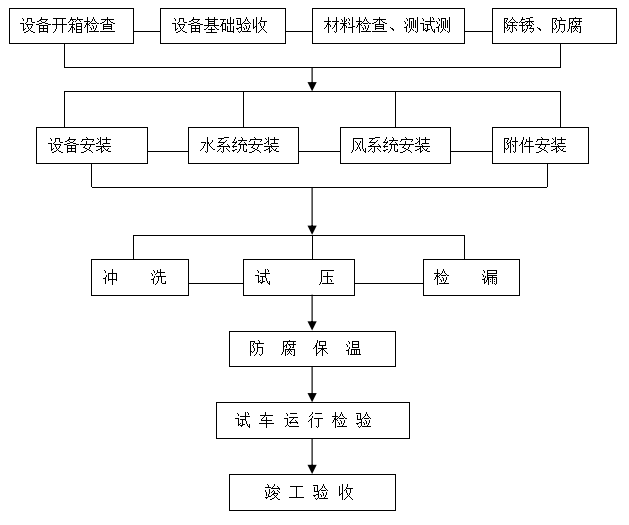

工厂中央空调安装方案

  1. 劳动力布置

  本工程的施工可成立钳工班(16人)、铆工班(16人)、管工班(16人)、焊工班(8人)、防腐保温班(12人)、综合班(8人)、管理人员(3人),共计79人,要求各工序应合理安排,交叉进行。

  三、 质量安装施工措施

  施工保证质量,工程技术人员必须做好施工记录,按照我公司取证的ISO9001系列质量体系文件运行工程优良。

  施工符合安全规范安全。

  四、 工程工期

  工程严格遵循施工程序,保证工程质量,合理利用劳动力,交叉作业,加班加点,力争130天完成。

以上就是小编解答关于《工厂中央空调安装方案,安装步骤流程及注意事》的全部内容了,如果您还想要了解更多关于中央空调清洗中央空调维修等相关的知识,请持续关注我们!本文链接://fishbowlfarmmaine.com/fangan/13.html
